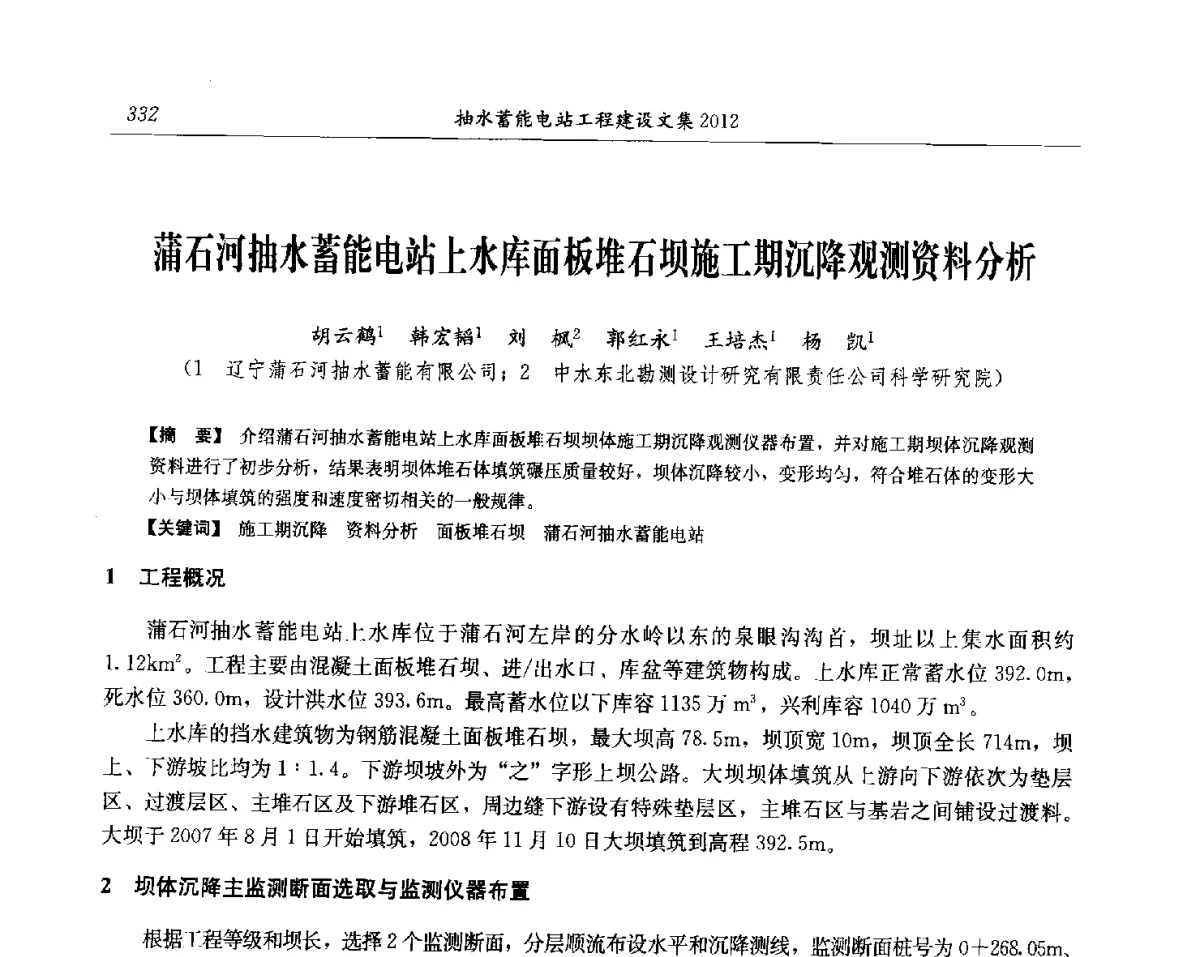

本文介绍了蒲石河抽水蓄能电站上水库面板堆石坝在施工期间的沉降观测数据,分析了其沉降规律及影响因素。通过现场监测与数据分析,为大坝施工安全和后期运行提供了重要依据。研究结果有助于优化施工方案,提高工程质量和安全性,对类似工程具有参考价值。
举报
